「契約は後回し、とりあえず着工…」は建設業法違反です!
建設工事の請負契約は、ただ書面を作れば良いわけではありません。原則として「着工前」に締結・交付することが義務付けられています。
急な追加工事が発生した際の「正しい対応」を知り、元請・下請双方が納得できる健全な取引を目指しましょう。
1. なぜ契約は「着工前」でなければならないのか?
建設業法遵守ガイドラインでは、紛争防止のため、災害時等の例外を除き「原則として着工前」の契約締結を求めています。
書面による契約締結の意義
建設業法第19条第1項により、法定16項目を記載した書面の相互交付が義務付けられているのは、
「契約の明確性と正確性」を担保するためです。
あらかじめ条件を確定させることは、立場が弱くなりがちな下請負人が一方的に不利な条件を押し付けられる
「片務性(へんむせい)」の改善に繋がり、トラブルから自社を守る盾となります。
💡 片務性とは?
契約において「一方の当事者だけが義務を負う」ような不平等な状態を指します。建設業法は、この片務性を排除し、対等な立場での取引を実現することを目指しています。
2. 「追加・変更契約」も着工前がルール
当初の契約後に仕様変更や追加工事が生じた場合も、同様に追加・変更契約書の交付が必要です。当初が書面であっても、追加分が口頭であれば、やはり法違反のリスクが高まります。
建設業法 第19条第6項(抜粋)
「請負契約の内容を変更するときは、その変更の内容を書面に記載し、署名又は記名押印をして相互に交付しなければならない」
3. 内容が直ちに確定できない場合の「救済策」
現場では「追加工事の詳細はやってみないとわからないが、すぐ着工が必要」というケースがあります。

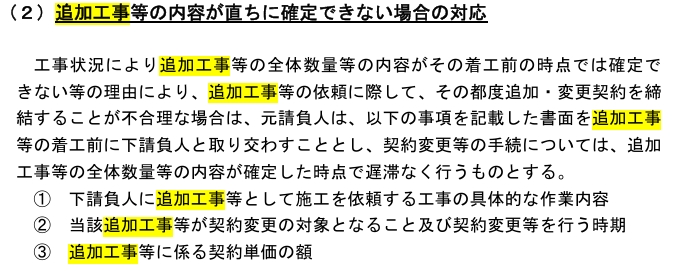

この場合、以下の3項目を記載した書面を事前に取り交わすことで、正式な契約締結前でも着工が認められます。
| 事前に取り交わすべき項目 |
| ① 追加工事としての具体的な作業内容 |
| ② 契約変更の対象であること & いつ契約変更を行うか |
| ③ 追加工事に係る契約単価(または概算額) |
※注意点
あくまで「暫定」の措置です。工事内容が確定した時点(遅延なく)で、必ず正式な変更契約書を交付しなければなりません。
まとめ:契約の「タイミング」が会社と利益を守る
建設工事の請負契約は、単に「書面があれば良い」わけではありません。後々のトラブルや未払いを防ぎ、建設業法を遵守するためには、以下の3つの鉄則を徹底しましょう。
① 原則は「着工前」の締結・交付
元請・下請ともに、工事が始まる前に契約内容を確定させることが義務です。「とりあえず着工、契約は後で」という慣習は、建設業法違反(19条)のリスクを伴います。
② 追加・変更時も「書面」が必須
口頭での追加依頼は、言った・言わないの紛争の元です。追加工事も、原則として着工前に追加契約書や変更契約書を相互に交付しなければなりません。
③ 内容未確定時の「暫定書面」を活用
どうしても詳細が確定しない場合は、「作業内容・変更時期・単価」の3点を記載した書面をまず取り交わしましょう。これにより、法違反を避けつつ迅速な着工が可能になります。
適切なタイミングでの書面契約は、立場が弱くなりがちな下請負人の「片務性」を解消し、健全な業界環境を作る第一歩です。
留意事項
当ブログの記事は、行政書士試験合格者としての学習・研究の一環として作成したものです。現時点では行政書士登録前の立場であり、専門家としての助言や業務提供を目的とした内容ではありません。
最新の法改正や個別事情については、必ず行政庁や行政書士等の専門家へご確認ください。
【建設業法】請負契約は「着工前」が鉄則!追加工事の口約束を防ぐ実務ルールを解説関連ページ
-
建設業法22条で厳格に定められた「一括下請負(丸投げ)の禁止」について解説。どんなケースが違反になるのか?「実質的関与」と認められるための具体的な管理業務や、民間工事での例外規定まで詳しく紹介します。健全な事業運営と許可維持のために、正しい知識を確認しましょう。
-
下請負人の法令違反、誰が指導すべきか迷っていませんか?建設業法に基づき、元請業者が負う「3つの責務」と「指導範囲」を詳しく解説。努力義務と法的義務(通報義務)の違いや、やり直し工事の費用負担ルールまで紐解きます。
-
建設業法19条の書面締結義務を無視していませんか?
民法の感覚で「口約束」や「着工後契約」を続けると、営業停止や許可取消しのリスクも。
見積期間の数え方や、資材高騰の価格転嫁に欠かせない法定16事項について、条文を基に徹底解説します。
-
建設業許可が不要な「500万円未満」の工事。
しかし、意図的な分割契約は建設業法違反(無許可営業)となり、個人に対して3年以下の懲役や1億円以下の罰金の対象です。
罰金刑を受けると「欠格要件」に該当し、5年間は許可取得が不可能になります。
建設業法びついて解説します。
-
建設業法の元請義務、正しく理解していますか?下請代金の支払期限や検査の規定、施工体制台帳の作成基準など、元請が守るべき7つの義務を徹底解説。
-
元請の不当な要求を拒絶するための実務指針。国交省が警告する指値発注・赤伝処理・短工期などの建設業法違反事例を解説します。
ルールに対応し、勧告や社名公表のリスクを回避するためにご活用ください。
-
建設業法19条・20条の見積りルールを詳しく解説。500万円未満は1日、5,000万円未満は10日以上の「見積期間」の確保や、書面に記載すべき15事項、法定福利費の扱いなど、元請・下請双方が守るべき適正取引のポイントを分かりやすくまとめました。違反時の勧告リスクを避けるための実務ガイドです。
-
施工体制台帳の作成義務(民間5000万・公共1円〜)や、無許可業者・二次下請の記載ルールを行政書士が詳しく解説。立入検査で真っ先にチェックされる「添付書類」や「特定建設業者の注意点」まで網羅。
-
再下請負通知書における記載事項や、元請が義務を負う施工体制台帳の閲覧権限、5年間の保存義務を徹底解説。
-
「少額の工事だから行政は動いてくれない」は大きな誤解です。建設業法19条の6第1項では、相手がプロの業者(事業者)であれば、金額に関わらず大臣や知事は是正勧告が可能です。独占禁止法との兼ね合いや、個人施主とのルールの違いを解説します。
-
令和6年改正の建設業法改正で義務化された「おそれ情報」の通知。
資材高騰や労務不足のリスクを契約前に通知する方法や根拠資料の集め方、
変更協議を拒否した際の法違反リスクを解説します。
